問題1:一般購物中心項目開發營運全程操作周期需要多久?
萬達廣場全程操作周期(用時18個月)
成都財富中心工程進度(用時21個月)
深圳萬象城全程操作周期(2002年開工,2004年12月開業,2年多)

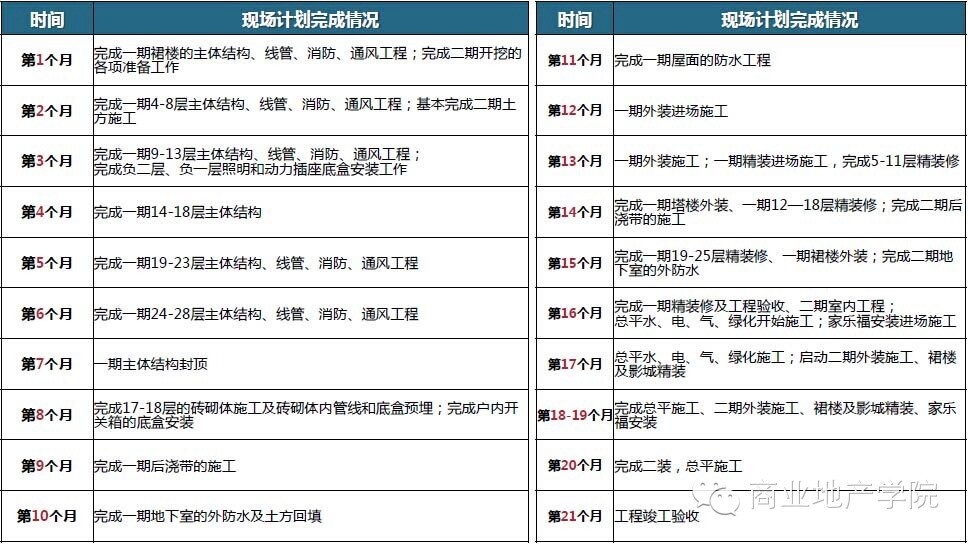

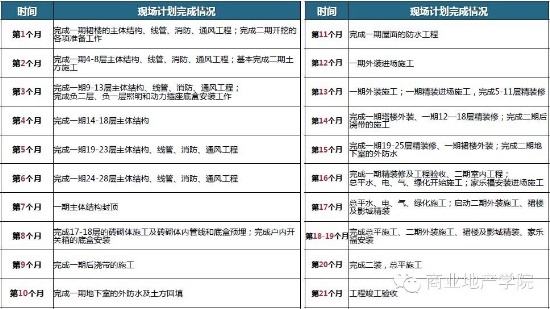

項目開發/開工建設周期——財富中心開工建設工期進度表(用時21個月)
(下圖)成都財富中心商業項目的全程操作過程計劃表(點擊查看大圖)
問題2:一般購物中心項目招商何時開始啟動?
萬達廣場招商啟動時間在開業前的第14個月

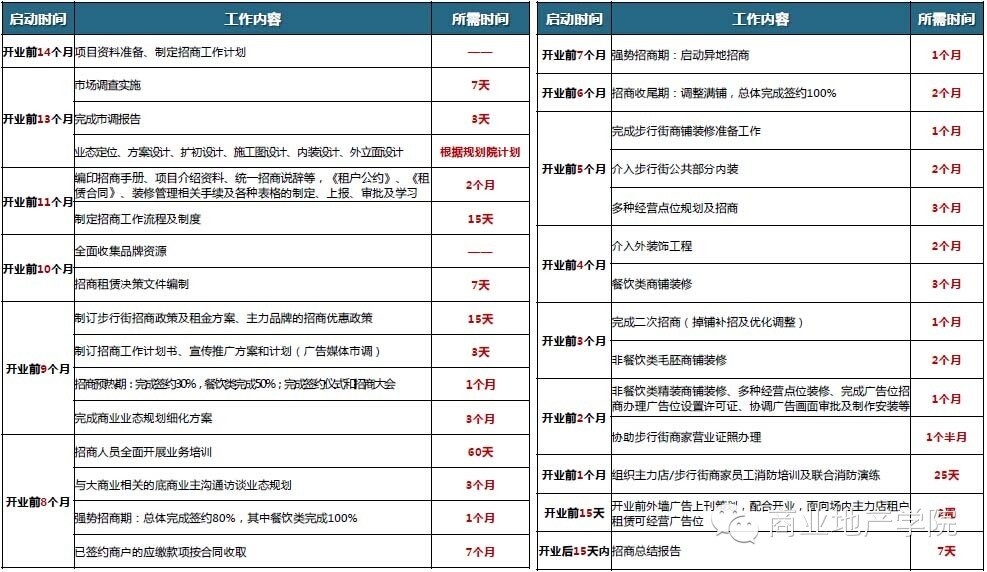

(下圖)項目招商及代理周期——萬達廣場招商營運流程表(用時14個月)(點擊查看大圖)
問題3:一般購物中心項目在開業前多久開始啟動營銷推廣活動?

深圳萬象城的開業營銷推廣活動在開業前第12個月
開業前:萬象城招商部工作主要定位在——把商家招迕來,把知名度打出去。
開業后:萬象城推廣部工作主要定位在——把人流拉迕來,把知名度和美譽度打出去。
項目招商/開業營銷推廣周期——開業營銷活動一覽表(用時12個月)
問題4:一般購物中心項目招商后開業,在開業前第幾個月開始給商家進入裝修?
萬達廣場在開業前第6/4個月開始讓商家進入裝修

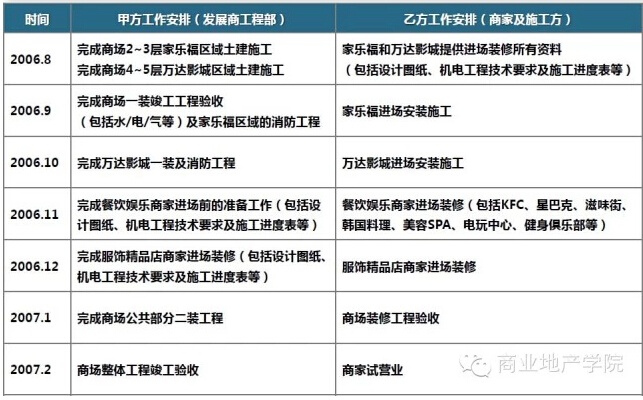

項目招商后的進入裝修周期——財富中心商家進場裝修計劃表(用時7個月)

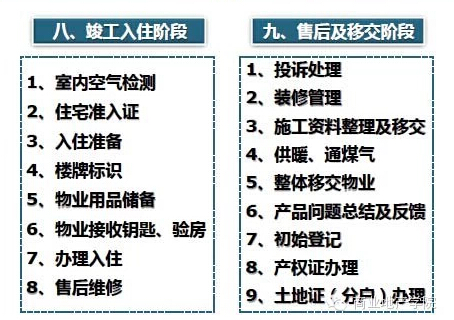

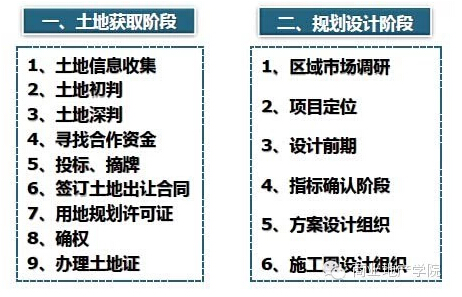

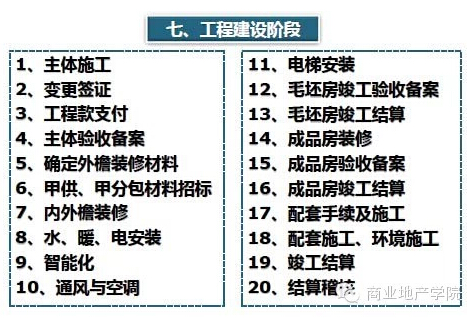

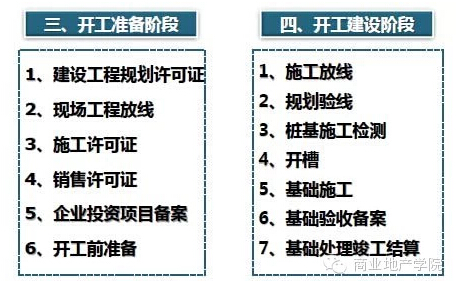

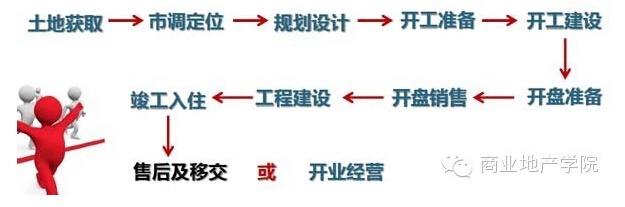

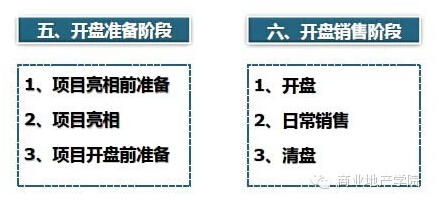

問題5:初試水商業地產開發的企業,你知道商業地產項目整體開發各階段的工作內容嗎?
